Plano Municipal de Plantações – Rearborização de Caldeiras

IDENTIFICAÇÃO
Obra: “Plano Municipal de Plantações – Rearborização de Caldeiras”



LOCALIZAÇÃO
Município de Coimbra

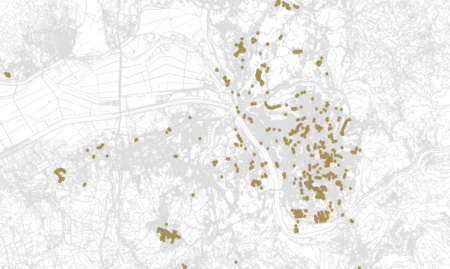

Distribuição da localização das caldeiras a intervencionar pelo Município de Coimbra



MEMÓRIA DESCRITIVA


ENQUADRAMENTO
O Plano Municipal de Plantações 2024/25 (PMP24/25) é, a par com o Inventário do Arvoredo Urbano, um instrumento de planeamento e gestão, que coordena e sintetiza as ações de plantação de árvores, em meio urbano, definindo a estratégia do Município no que refere ao reforço do arvoredo e, sobretudo, a planificação da plantação de árvores em Coimbra.

Este plano, cujo principal objetivo consistiu na reposição de árvores em caldeiras vazias no espaço urbano de Coimbra, em contexto de arruamento, apresentou-se como bianual por estar dependente de uma atitude mais profunda e especifica nas opções de engenharia a adotar e, por este facto, ter sido definido um horizonte temporal de médio prazo para a sua execução.

Será, portanto, um plano focado na qualidade da intervenção urbanística, cujo investimento é considerável face à necessidade de se retirar cepos antigos, refazer caldeiras (lancis, calçadas e outros pavimentos) e plantar novas árvores com dimensões adequadas a arruamentos.



Segundo os dados obtidos no cadastro do arvoredo urbano (referente ao perímetro urbano), concluído em março de 2022, foram contabilizadas 1094 caldeiras vazias em arruamentos, praças, pracetas e parques de estacionamento, das quais 1088 são em superfície calçada, pavê, cimento e asfalto.

Desse número, desde 2022 até à presente data, têm vindo a ser plantadas árvores neste contexto, assim como várias caldeiras foram eliminadas em contexto de obras, empreitadas e requalificações e, sobretudo, como por conflitos vários com o edificado e infraestruturas e outro tipo de incompatibilidades, nomeadamente relacionadas com questões de mobilidade e acessibilidades.



Da totalidade das 930 caldeiras vazias contabilizadas foi efetuada uma avaliação individualizada, visando obter a quantidade que caldeiras que são passiveis de manter a sua função original, sem colidir ou interferir com o edificado e todas as demais infraestruturas existentes no espaço urbano, garantindo dessa forma a viabilidade de colocação de um novo exemplar arbóreo.



Desta avaliação concluiu-se que há a necessidade de eliminar 292 caldeiras por conflitos vários com o edificado e infraestruturas e outro tipo de incompatibilidades, nomeadamente relacionadas com questões de mobilidade e acessibilidades.



Assim sendo, o número de caldeiras vazias a plantar é 638.



Foram estabelecidas 5 tipologias de intervenção de acordo com o estado, dimensão e posicionamento das caldeiras – caldeiras a eliminar (292), caldeiras aptas para plantação imediata (429), caldeiras a redimensionar (132), caldeiras a reposicionar (38) e caldeiras com cepos a destroçar (39).



TIPOLOGIA DE CALDEIRAS



Por forma a sistematizar as diversas caldeiras, e em articulação com as peças que acompanham este projeto, denominaram-se as referidas caldeiras da seguinte forma:

C0 – Caldeiras a Eliminar – Vermelho

C1 – Caldeiras a Redimensionar – Amarelo

C2 – Caldeiras a Reposicionar – Branco

C3 – Plantação Imediata – Verde

C4 – Cepo a destroçar – Roxo

Foi também contemplado toda a componente de Estaleiro, que deverá percorrer os diversos arruamentos a serem intervencionados, bem como o processo de rega após a plantação.



CALDEIRAS A ELIMINAR – C0



Considera-se 1,00×1,00m para a caldeira existente. Sucintamente os trabalhos previstos para a caldeira a eliminar são:

– Desmatação da caldeira;

– Levantamento e remoção do pavimento e lancis guia na envolvente da caldeia;

– Remoção da terra vegetal na caldeira e preenchimento com agregado britado;

– Assentamento de pavimento semelhante ao existente na caldeira a eliminar, utilizando parte do pavimento removido.



CALDEIRAS A REDIMENSIONAR – C1



Considera-se 1,00×1,00m para a caldeira existente e 2,00×2,00m para a caldeira redimensionada. Sucintamente os trabalhos previstos para a caldeira a redimensionar são:

– Desmatação da caldeira;

– Levantamento e remoção do pavimento e lancis guia na envolvente da caldeia, de tal forma a aumentar a caldeira;

– Escavação da caldeira;

– Assentamento de lancis a delimitar a nova caldeira;

– Espalhamento do solo de plantação composto na caldeira;

-Assentamento de pavimento semelhante ao existente na envolvente da caldeira a redimensionar, utilizando parte do pavimento removido.



CALDEIRAS A REPOSICIONAR – C2



Considera-se 1,00×1,00m para a caldeira existente e 2,00×2,00m para a caldeira reposicionar. Sucintamente os trabalhos previstos para a caldeira a redimensionar são:

– Desmatação da caldeira a eliminar;

– Levantamento e remoção do pavimento e lancis guia na envolvente da caldeira a eliminar;

– Remoção da terra vegetal na caldeira a eliminar e preenchimento com agregado britado;

– Assentamento de pavimento semelhante ao existente na caldeira a eliminar, utilizando parte do pavimento removido.

– Levantamento e remoção do pavimento na área da nova caldeia;

– Escavação da caldeira;

– Assentamento de lancis a delimitar a nova caldeira;

– Espalhamento do solo de plantação composto na caldeira;

-Assentamento de pavimento semelhante ao existente na envolvente da caldeira a reposicionar, utilizando parte do pavimento removido.



PLANTAÇÃO IMEDIADA – C3



Considera-se 1,20×1,20m para a caldeira onde é para efetuar a plantação imediata. Sucintamente os trabalhos previstos para a caldeira a redimensionar são:

– Desmatação da caldeira

– Escavação da caldeira;

– Espalhamento do solo de plantação composto na caldeira;



CEPO A DESTROÇAR – C4



Considera-se 1,00×1,00m para a caldeira existente e 2,00×2,00m para a caldeira redimensionada. Sucintamente os trabalhos previstos para a caldeira a redimensionar são:

– Remoção parcial de cepos de árvores existentes;

– Desmatação da caldeira;

– Levantamento e remoção do pavimento e lancis guia na envolvente da caldeia, de tal forma a aumentar a caldeira;

– Escavação da caldeira;

– Assentamento de lancis a delimitar a nova caldeira;

– Espalhamento do solo de plantação composto na caldeira;

-Assentamento de pavimento semelhante ao existente na envolvente da caldeira a redimensionar, utilizando parte do pavimento removido.



LANCIS



Utilizam-se lancis guia de betão prefabrica ou cubos de calcário grosso na delimitação das caldeiras.



SOLO DE PLANTAÇÃO



O solo de plantação para as covas deve ser composto por uma mistura de 2/3 de terra vegetal e 1/3 de composto maturado.



ÁRVORES



As árvores devem ser exemplares novos, fitopatologicamente sãos, bem conformados e vigorosos.

A estrutura principal da copa deve apresentar-se simétrica e equilibrada quanto ao número de ramos e à sua disposição à volta do eixo, com os ângulos de inserção correspondentes aos característicos de cada espécie. A copa deverá ter ramificação bem definida e com tamanho e volume proporcional à sua altura.

Dimensão das árvores (PAP – Perímetro à altura do peito)

Atendendo ao elevado número de árvores, entende-se que calibres mais baixos são menos exigentes em termos de adaptação ao terreno e sobrevivência nomeadamente nas necessidades hídricas.

Considera-se que deverão ser PAP 8/10 PAP 10/12.



SISTEMA DE TUTORAGEM



Como tutores devem usar-se varas de madeira. Sendo utilizada apenas uma vara nas árvores com PAP até 10 cm e duas estacas (unidos entre si com trave de madeira) nas árvores com PAP entre 10 e 14 cm.



ESTILHA DE MADEIRA



A maioria das caldeiras será coberta por uma camada uniforme de estilha de madeira, à exceção de algumas cadeiras que terão uma camada pavimento drenante, devido ao facto de o passeio ter dimensões reduzidas e a caldeira impedir a normal circulação de pessoas com mobilidade reduzida.



CEPO A DESTROÇAR



Os cepos a eliminar serão destroçados, através de meios mecânicos localizados, de forma a não haver estragos na envolvente, nomeadamente nos passeios, lancis, e limites das caldeiras.



PERÍODO DE PLANTAÇÕES



Não serão permitidas plantações nos meses de Junho, Julho e Agosto.



REGA E MANUTENÇÃO DAS PLANTAÇÕES



Dadas as condições climatéricas de calor extremo verificadas nos últimos anos (com alguns períodos de picos de calor), considera-se fundamental que a rega seja efetuada com a frequência obrigatória de uma vez por semana (nos meses de maio a setembro), de modo a garantir a sobrevivência das árvores.

Salienta-se que serão substituídas as árvores que não vingarem no período de vigência da manutenção.

A revisão do posicionamento/firmeza dos tutores e cintas deverá ser garantida, por forma a assegurar que a árvore se mantenha sempre na vertical. As caldeiras deverão apresentar condições adequadas nomeadamente limpas de plantas infestantes.



PROVENIENCIA DA ÁGUA



No caso da rega, o abastecimento das viaturas autotanques ou outras será feito em locais a indicar pela Câmara Municipal de Coimbra, nomeadamente água captada no Rio Mondego. Se for necessário recorrer à água da companhia, essa despesa será por conta do adjudicatário.

Estima-se que o consumo de água para a operação de rega das 638 árvores, por semana (considerando a necessidade de 20 litros por árvore), será de 12.760 litros. O que perfaz uma estimativa anual para os 5 meses de rega obrigatórios, um total de 280.720 litros anuais.







PROJECTO


Equipa Técnica



• Coordenador do Projeto

Arq José Martins



• Projeto

DP (Arq José Martins, Engº Bruno Quaresma e Engº Pedro Serralheiro)

DEVJ (Engº José Daniel Vilhena / Engª Andreia Almeida)

DIEP (Engª Ana Claro Silva)



• Medições e Orçamento, Mapa de Quantidades

Eng.º Bruno Quaresma



• Especificações Técnicas, PSS (projeto), e PPGRCD

Eng.º Bruno Quaresma

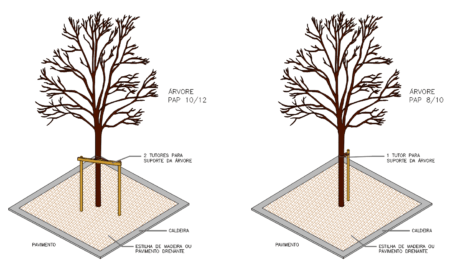

PERSPETIVA


Perspetiva esquemática





PROCEDIMENTO PARA A REALIZAÇÃO DA OBRA


Processo N.º: 010-24-DIEP (320)

Processo MGD: 2024/300.10.001/24

Tipo Concurso: Concurso Público

Prazo de Execução: 300 dias

Preço Base (s/IVA): 396.225,00 €

Empresa adjudicatária: AdvancedGreen – Engenharia Natural e Urbana, Lda.

Abertura Concurso: 03/07/2024

Contrato: 27/11/2024

Adjudicação (s/ IVA): 356.370,50 €

Consignação: 27/12/2024

Valor da Adjudicação (c/ IVA):  377.752,73 €

Receção Provisória:
