Requalificação do Aeródromo Municipal Bissaya Barreto
Identificação: Requalificação do Aeródromo Municipal Bissaya Barreto.

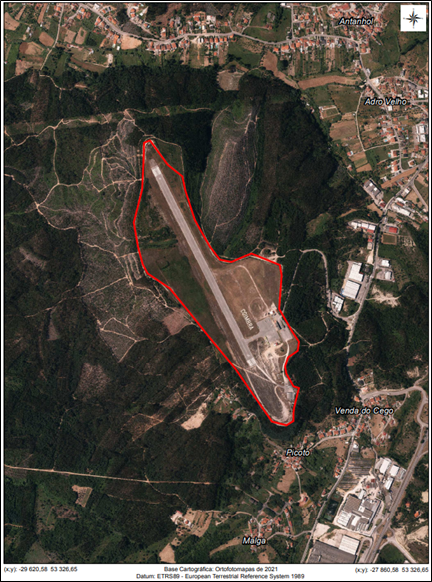

Localização: Aeródromo Municipal Bissaya Barreto, União de Freguesias de Assafarge e Antanhol, concelho de Coimbra.

Objetivos da intervenção: A pista do aeródromo necessita de ter uma largura superior, de tal forma que as linhas laterais contínuas existentes tenham na sua base material betuminoso, evitando que fiquem em muitos locais sobre o solo térreo, como está no presente, e proteger as luzes de pista, que atualmente se encontram rodeadas por terra e vegetação, levando a uma deterioração mais rápida do material.
O pavimento betuminoso da pista e envolvente apresenta fissuras longitudinais, resultante da deficiente ligação entre camadas existentes de betuminoso. Essas fissuras devem ser seladas.
Também é preciso reformular a sinalização horizontal integral do aeródromo, pois em muitos locais já não é visível.
Os designadores de pista (34/16), que indicam o azimute magnético da linha central de pista relativamente ao norte magnético, estão desatualizados. Têm que ser retificados.
No presente, a sargeta contínua na zona de acesso à placa de estacionamento das aeronaves, pelo edifício principal do aeródromo, tal como o sistema de drenagem dessa sargeta para o exterior, estão a fazer uma má drenagem, necessitam de ser reconstruídos.
Características gerais da intervenção
A intervenção na Requalificação do Aeródromo Municipal Bissaya Barreto, tem como objetivos principais alargar a pista para a largura de 30m, selar as fissuras longitudinais no pavimento betuminoso, reformular a sinalização horizontal integral do aeródromo, alterar os designadores de pista (34/16) para pista (33/15) e construir uma boa drenagem das águas pluviais na zona de acesso à placa de estacionamento pelo edifício principal do aeródromo, incluindo um novo sistema de drenagem da sargeta junto ao edifício principal do aeródromo para o exterior.
|
Quantidade Geral da Intervenção |
|
Área de intervenção: |
303732 m2 |
|
Área a pavimentar em betuminoso: |
8363 m2 |
|
Selagem de fissuras |
6350 m |
|
Linha lateral contínua |
1845 m |
|
Eixo descontinuo |
488 m |
|
Contorno do taxiway |
875 m |
|
Comprimento dos coletores de drenagem |
75 m |
Projeto (Divisão de Estudos e Projetos nº 2017/ P.EP_IF / 11)
- Coordenação Geral: Bruno Quaresma, engenheiro civil
- Coordenação do Projeto: Bruno Quaresma, engenheiro civil
- Medições/Mapa de Quantidades: Bruno Quaresma, engenheiro civil
- Estimativa Orçamental: Bruno Quaresma, engenheiro civil
- Especificações Técnicas: Bruno Quaresma, engenheiro civil
- PSS (projeto) e PPGRCD: Bruno Quaresma, engenheiro civil
- Desenhos: Manuel António
Realização da Obra
- Diretora de Fiscalização: Isabel Moreira, engenheiro civil
- Coordenadora de Segurança: Rita Pereira, engenheiro civil
- Fiscalização de infraestruturas elétricas e telecomunicações – Paulo Amado, engenheiro eletrotécnico
- Gestor do contrato – António Ferreira, Geógrafo
|
Processo N.º: 023-25-DIEP |
Processo MGD: 2025/300.10.001/41 |
|
Tipo Concurso: Concurso Público |
Prazo de Execução: 60 dias |
|
Preço Base (s/IVA): 399.930,00 € |
Empresa adjudicatária: Civibérica – Obras Civis, SA |
|
Abertura Concurso: 30/09/2025 |
Contrato: 29/12/2025 |
|
Adjudicação: 03/12/2025 |
Consignação: 13/04/2026 |
|
Valor da Adjudicação (c/ IVA): 353.700,80 € |
Receção Provisória: |
))
